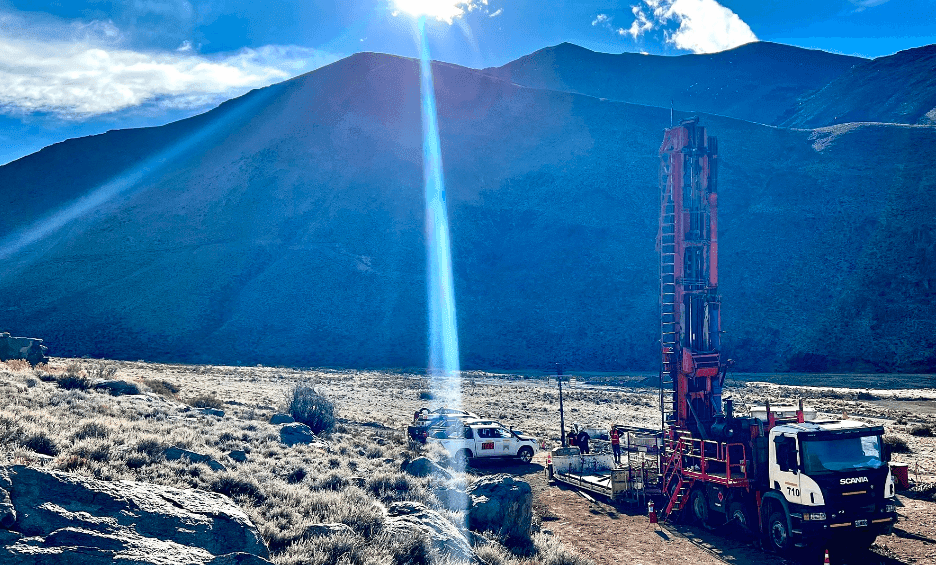

Minsud Resources Corp. anunció la recepción de los resultados de los ensayos de cinco perforaciones adicionales, que se completaron como parte del actual programa de perforación de exploración y relleno de la Fase IV en el Proyecto Chita Valley / Valle de Chita, localizado en la Provincia de San Juan.
Por Panorama Minero
Minsud ha reanudado las tareas en el programa de perforación de relleno que cubre un área de aproximadamente 2,5 km2, con el fin de generar una estimación de recursos minerales en el proyecto. Esta área representa la zona mineralizada primaria dentro del objetivo Chinchillones, según lo delineado mediante perforación.
A partir de febrero de 2024, la perforación continua en la Fase IV se centró a lo largo del corredor con tendencia NE en el extremo este del objetivo Chinchillones. Hasta la fecha, Minsud ha completado 8.856 metros en 14 pozos durante el primer semestre de 2024. Se han recibido ensayos para los pozos CHDH24-99 a CHDH24-103, por un total de 3.736,6 metros.
El pozo CHDH24-102 fue perforado con una orientación 315°/-65° a una profundidad de 743,70 metros, con intercepciones significativas que incluyen 527,7 metros con 0,26 % cobre, 9,70 g/t plata y 0,16 % zinc, desde 216 metros de profundidad, incluidos 8,0 metros con 3,85 % cobre, 188,60 g/t plata y 1,28 % zinc, desde 386,0 metros de profundidad.
El pozo CHDH24-103 fue perforado con una orientación de 315°/-65° a una profundidad de 850 metros, con intercepciones significativas que incluyen 384,0 metros con 0,33 % cobre, 5,85 g/t plata, 85 ppm molibdeno, desde 466,0 metros de profundidad, incluidos 15,0 metros con 2,47 % cobre, 0,22 g/t oro, 30,13 g/t plata y 0,159 % zinc, desde 548 metros de profundidad.
Actualización del programa de perforación de relleno de Chinchillones
Minera Sud Argentina (MSA) continúa el programa de perforación de relleno de Chinchillones cubriendo un área de aproximadamente 2,5 km2, con el fin de generar una estimación de recursos minerales en el proyecto.
El programa comprende 27.488 metros de perforación diamantina, distribuidos en 32 pozos. A finales de 2023 se completaron un total de 13 perforaciones por un total de 9.838 metros (pozos CHDH23-86 a CHDH23-98), mientras que durante el primer semestre de 2024 se completaron 8.856 metros adicionales en 14 perforaciones, para un total de 18.694 metros completados hasta fecha en el programa de relleno.
Tareas completadas dentro de la planificación para 2024
• Las pruebas metalúrgicas de flotación en ALS Kamloops están en curso. Estas pruebas metalúrgicas son un requisito previo para una estimación inicial de recursos en el descubrimiento del depósito polimetálico Chinchillones.
• Terraspec - Se han completado estudios mineralógicos TIMA, micro-XRF y QXRD en muestras representativas de los pozos de perforación de 2023.
Elementos actuales dentro de la planificación para 2024
• Continuación del resto del programa de relleno de aproximadamente 17.650 metros, que se espera que esté terminado en el tercer trimestre de 2024.
• Continuación de las pruebas metalúrgicas en dominios representativos. Establezca dominios de ley alta, media y baja para pruebas metalúrgicas y de recuperación.
• Continuación de los estudios mineralógicos, Terraspec, TIMA y QXRD sobre muestras.
• A partir del cuarto trimestre de 2024, continuar con el desarrollo de nuevos objetivos de exploración identificados durante los estudios de mapeo geológico completados en 2023.
• Finalización de una estimación de recursos bajo la normativa canadiense NI 43-101 en el área de Chinchillones, en el marco del proyecto Valle de Chita para fines del cuarto trimestre.
Las actividades de exploración actuales en Chita Valley están financiadas por South32 Limited. El 5 de abril de 2024, Minsud completó la emisión a una subsidiaria de propiedad total de South32 de una participación del 50,1% en Minera Sud Argentina S.A. (MSA), la subsidiaria argentina indirecta de Minsud que posee y opera el proyecto Chita Valley. La emisión se realizó de acuerdo con el derecho de participación de South32 en virtud del acuerdo de participación de fecha 1 de noviembre de 2019.
